Travaux et investissements publics sur la ligne Oiry-Esternay

Sommaire

  1. Historique des interventions
  2. Financement
  3. Le programme de travaux en détail
  4. Documents source
  5. Engins et matériels de chantier, phase 2
  6. Réfection du passage à niveau route de Troyes
  7. Observations de terrain, 30 juin 2026

Au milieu des années 2010, l'état de la voie a raison d'une partie de la ligne qui relie Oiry à Esternay : la section Esternay-Sézanne ferme en mai 2014, le reste est menacé. Pour que le fret continue d'y circuler, des financeurs publics engagent la remise en état de la voie, et les chargeurs prennent leur part de son entretien.

Dossier, état au 20 août 2026

Neuf questions. Depuis le terme du 20 août 2026, pas une réponse de fond.

Le 1er août 2026, j'ai adressé neuf questions à TSO et à Socorail, membres du groupement attributaire du marché de gestionnaire d'infrastructure conventionné de la ligne Oiry-Esternay. Elles portent notamment sur la répartition des rôles au sein du groupement, sur les quatre ouvrages d'art du programme et sur le tunnel de Vindey.

Ce programme de travaux est financé intégralement sur fonds publics. Depuis le terme du 20 août 2026, aucune des réponses alors annoncées, y compris celle que TSO disait attendre de la DREAL Grand Est pour la mi-octobre, n'est venue.

Consulter l'état des échanges, question par question

Historique des interventions

Une première remise en état, menée de novembre 2016 à décembre 2017, mobilise 6,684 millions d'euros répartis en deux conventions, financés par l'État, la Région Grand Est, le Département de la Marne, SNCF Réseau et plusieurs communautés de communes et d'agglomération. Elle permet de maintenir l'exploitation dans l'attente d'un programme plus complet et débouche, le 12 mars 2018, sur la réouverture de la section Esternay-Sézanne, fermée depuis près de quatre ans.

Le 26 mars 2016, le conseil communautaire de Sézanne note qu'au coût initialement estimé à 25 millions d'euros par SNCF Réseau s'est substitué un chiffrage à 5 millions, sans que la délibération n'en précise le motif.

SNCF Réseau a publié le 1er juin 2017 un dossier de presse sur cette intervention, présentant les financeurs, les montants et les objectifs : Dossier de presse SNCF Réseau, 1er juin 2017 (PDF, nouvelle fenêtre).

Un programme de travaux de grande ampleur est ensuite engagé pour la période 2024-2026. Contrairement à une opération de renouvellement complet de la voie, ce programme correspond essentiellement à une remise à niveau de l'infrastructure existante, destinée à prolonger l'exploitation de la ligne pour les cinq années à venir. Sur le terrain, une première tranche de travaux a été menée du 23 février au 25 juillet 2025, selon L'Union, et la suivante en 2026. Ces tranches ne se confondent pas avec les deux phases de la convention, décrites plus bas.

Cette intervention s'inscrit dans les programmes de remise à niveau des lignes capillaires fret menés par SNCF Réseau en partenariat avec l'État et les collectivités territoriales. Dans les documents publics que j'ai consultés, le marché de gestionnaire d'infrastructure conventionné a été attribué le 19 avril 2024 à un groupement composé de TSO, mandataire, de sa filiale Offroy et de Socorail.

Financement

Le programme 2024-2026 a été évalué par SNCF Réseau à 29,2 millions d'euros pour la ligne Oiry-Esternay. La convention de financement réunit l'État via l'AFITF (45 %), la Région Grand Est (27,5 %), le Département de la Marne (25 %) et les intercommunalités (2,5 %). La lettre d'intention a été signée le 9 septembre 2022 sous l'égide du préfet de la Marne, Henri Prévost, en présence du président de la Région Grand Est et du président du Département de la Marne. La convention de financement elle-même est datée du 6 janvier 2023. Un avenant n°1 ramène ce montant à 25 759 484 euros. Le conseil communautaire de la Communauté d'agglomération Épernay, Coteaux et Plaine de Champagne en a autorisé la signature le 30 avril 2026. L'exemplaire publié avec cette délibération n'est pas signé, et aucune date de signature par l'ensemble des parties ne figure dans les documents publics que j'ai consultés.

La part régionale de ce financement trouve une confirmation indépendante de la convention elle-même. La Région Grand Est publie sur data.gouv.fr un jeu de données recensant ses conventions de subvention de plus de vingt-trois mille euros, en application du décret n° 2017-779 du 5 mai 2017. L'opération y figure sous l'engagement comptable 2022-054792-0000, tranche P039O001T11, décision de la commission permanente du 21 octobre 2022, pour un montant de 8 038 250 euros, soit exactement 27,5 % des 29 230 000 euros de la convention initiale. Le jeu de données, mis à jour le 9 septembre 2026, ne porte en revanche aucune ligne reflétant l'avenant n°1, qui ramène cette part à 7 083 858 euros.

Source complémentaire : Région Grand Est, jeu de données « Données essentielles des conventions de subvention de la Région Grand Est », data.gouv.fr, mise à jour du 9 septembre 2026.

Le premier contrat de gestionnaire d'infrastructure conventionné, entré en vigueur le 1er juillet 2018, prévoyait une contribution des chargeurs à la maintenance courante de 2 euros par tonne transportée, sur la base d'un tonnage annuel de référence de 186 000 tonnes, soit 372 000 euros par an, complétés par un abondement de SNCF Réseau de 224 000 euros par an (Actu-Transport-Logistique, 12 mars 2018). Pour le contrat en cours, la convention de 2022 renvoie le financement de la maintenance à des avenants aux conventions de raccordement des embranchés, signés en parallèle de la convention de financement. Ces avenants ne sont pas publics et le montant actuel de la contribution des chargeurs n'est donc pas établi. La délibération du 30 avril 2026 de la Communauté d'agglomération d'Épernay indique que la maintenance de la ligne reste à la charge des chargeurs sur la base de 2 euros la tonne transportée et évalue son coût annuel à 908 000 euros. La convention de 2022 renvoie pourtant ce financement aux modalités propres aux chargeurs et à SNCF Réseau. Les 908 000 euros sont donc un coût global, et rien ne dit quelle part SNCF Réseau en prend, lui qui apportait 224 000 euros par an au contrat de 2018. Cette indication émane d'un cofinanceur et non du gestionnaire d'infrastructure. Les avenants aux conventions de raccordement, qui seuls l'établiraient, demeurent non publics.

Sur une ligne de 70 kilomètres, ce montant global peut se lire de trois façons, selon ce qu'on y range et la monnaie de référence* qu'on choisit. Les conditions économiques d'octobre 2021 donnent les prix tels qu'on les estimait à cette date, avant la hausse des coûts de construction qui a suivi. Les euros courants donnent le montant à mobiliser au fil du chantier, hausse anticipée comprise, jusqu'à l'achèvement prévisionnel des travaux. Pour une même opération, les deux ne disent pas la même chose.

Rapportés aux seuls travaux, cumulés sur les deux phases et exprimés aux conditions économiques d'octobre 2021, soit 18 406 110 euros, ils représentent 262 944 euros par kilomètre. En y ajoutant la maîtrise d'oeuvre, la maîtrise d'ouvrage et la provision pour risques, toujours à cette même monnaie de référence, soit 23 457 137 euros, le ratio monte à 335 102 euros par kilomètre. Converti en euros courants, pour un besoin de financement de 29 230 000 euros, il atteint 417 571 euros par kilomètre(1), chiffre le plus souvent cité sous sa forme arrondie de 417 000 euros. Ces trois montants ne se contredisent pas. Ils répondent chacun à une question différente, le coût du chantier lui-même, le coût complet de l'opération à monnaie constante, le besoin de financement inscrit à la convention.

L'avenant n°1 déplace ces trois chiffres. Le poste Travaux revient à 12 065 950 euros, soit 172 371 euros par kilomètre. Le coût complet aux conditions économiques d'octobre 2021 revient à 21 063 861 euros, soit 300 912 euros par kilomètre. Le besoin de financement en euros courants revient à 25 759 484 euros, soit 367 993 euros par kilomètre. Le motif tient en une phrase du préambule de l'avenant, reproduite ici mot pour mot : les montants du marché de gestionnaire d'infrastructure conventionné, attribué le 19 avril 2024 au groupement TSO mandataire, OFFROY et SOCORAIL, « s'étant révélés inférieurs aux prévisions initiales prises en compte dans la convention de financement précitée et signée avant attribution du marché », la convention doit être révisée. Le programme physique des travaux, lui, est reconduit à l'identique, quantité par quantité.

(1) Ce que recouvrent les 417 000 euros du kilomètre et ce qu'ils sont devenus. Le chiffre résulte d'une division simple : 29 230 000 euros rapportés aux 70 kilomètres de la ligne. Ce montant n'est pas un coût constaté. C'est le besoin de financement inscrit à la convention, exprimé en euros courants, obtenu en appliquant au coût de l'opération une hypothèse de hausse des prix courant jusqu'à l'achèvement prévisionnel des travaux. Un avenant n°1 à cette convention le révise à la baisse. Les deux états se décomposent ainsi.

PosteConvention€/kmAvenant n°1€/km
Travaux18 406 110 €262 94412 065 950 €172 371
Maîtrise d'oeuvre et maîtrise d'ouvrage2 814 569 €40 2081 945 718 €27 796
Provision pour risques2 236 458 €31 9497 052 193 €100 746
Indexation prévisionnelle5 772 863 €82 4694 695 623 €67 080
Besoin de financement29 230 000 €417 57125 759 484 €367 993

Trois lectures s'imposent devant ce tableau. Le poste Travaux baisse de 34 %, pour un programme physique reconduit à l'identique jusqu'à la dernière traverse : l'estimation d'origine représentait ainsi 1,5 fois le montant retenu après mise en concurrence. La provision pour risques, elle, est multipliée par trois et passe de 11,5 % à 57,7 % du coût brut de la phase 2, alors même que l'attribution d'un marché réduit ordinairement l'incertitude sur les prix au lieu de l'augmenter. Aucun document communiqué à ce jour n'expose le motif de cette réévaluation. Enfin l'indexation prévisionnelle repose sur une hypothèse d'évolution des index nationaux des travaux publics, révisée elle aussi par l'avenant, l'index de l'ingénierie disparaissant des hypothèses de la phase 2.

Le contrat prévoyait ce cas. L'article 6.3.2.1 des conditions particulières dispose que si le montant réestimé à l'issue de l'appel d'offres descend sous 95 % du montant prévisionnel, la participation de chaque cofinanceur est réajustée selon la clé de répartition. Le seuil est franchi, le montant révisé représentant 88,13 % du montant initial. Sur les 7 209 011 euros d'écart constaté au coût brut de la phase 2, 4 815 735 euros sont portés à la provision, quand 2 393 276 euros seulement allègent le coût net et redescendent vers les financeurs. Deux tiers de l'écart sont restés dans l'opération. La clause qui fonde cette révision ne prévoit, dans cette hypothèse, ni réserve ni redéploiement interne.

Une provision pour risques n'est pas une dépense. Elle n'est consommée que si l'aléa survient, et l'article 6.2 révisé prévoit qu'en cas d'évolution à la baisse sans modification du programme de travaux, la clé de répartition permet de calculer la participation définitive de chaque cofinanceur. Le coût réel de l'opération figure dans un document que la convention nomme elle-même, le relevé définitif des dépenses comptabilisées, établi par SNCF Réseau après achèvement des travaux. Ce document n'a pas été communiqué à ce jour.

Sources : convention de financement du 6 janvier 2023, conditions particulières et annexe 2. Avenant n°1 à cette convention, conditions particulières et annexe 2, annexés à la délibération n°2026-04-4407 du 30 avril 2026 de la Communauté d'agglomération Épernay, Coteaux et Plaine de Champagne, publiée le 4 mai 2026. Montants arrondis à l'euro, la somme des ratios kilométriques peut différer du total d'une unité pour cette raison.

L'inflation prévue, l'inflation constatée

Une part du montant affiché ne finance ni un mètre de rail ni une heure d'étude. C'est l'indexation, prévue pour couvrir la hausse des prix entre les conditions économiques de référence d'octobre 2021 et l'achèvement du chantier. Elle vaut 5 772 863 euros dans la convention de financement, 4 695 623 euros dans l'avenant n°1, soit 67 080 euros du kilomètre.

Deux index, deux natures de dépense

La convention n'indexe pas tout de la même façon. Son article 6.1.2 retient l'index TP01 pour les travaux et l'index ING pour la maîtrise d'oeuvre et la maîtrise d'ouvrage. Les deux sont publiés chaque mois par l'INSEE puis repris au Journal officiel.

Le TP01, index général tous travaux, est obtenu par moyenne pondérée des index spécialisés des travaux publics, terrassements, voirie, génie civil, canalisations, charpentes métalliques. Il ne mesure donc pas le prix d'un chantier ferroviaire en particulier mais la tendance d'ensemble des coûts des travaux publics. C'est l'index habituel des marchés qui mêlent plusieurs techniques.

L'ING mesure le prix des prestations intellectuelles. L'INSEE le décrit comme le coût du travail d'un ingénieur sur un chantier, frais divers compris, et le compose à soixante-dix pour cent de l'indice du coût horaire du travail dans les activités spécialisées, scientifiques et techniques. Autrement dit, ce qui se construit relève du premier index, ce qui se conçoit et se pilote relève du second.

Cette part repose sur une hypothèse. La convention tablait sur une hausse de l'index général des travaux publics de onze pour cent en 2022, huit en 2023, trois par an ensuite. L'avenant repart de 2024, à quatre pour cent puis 3,5 par an. Voici ce que l'index a réellement fait.

AnnéeRéelPrévu par la conventionPrévu par l'avenant
2022+7,02 %+11 %non renseigné
2023+2,45 %+8 %non renseigné
2024+0,77 %+3 %+4 %
2025−0,23 %+3 %+3,5 %
Cumul+10,24 %+27,18 %sans objet

L'écart va toujours dans le même sens, sans jamais se résorber. Il ne met pas en cause la prévision de 2022 : en pleine flambée des matériaux, personne ne pouvait garantir le contraire. L'index de l'ingénierie suit la même pente, dix pour cent constatés contre quinze prévus. L'avenant ne le retient plus pour la phase 2, alors que les postes de maîtrise d'oeuvre et de maîtrise d'ouvrage qu'il indexait y figurent toujours. Aucun document communiqué n'en donne la raison.

Pourquoi ces chiffres ne donnent pas le coût réel

La convention réservait à la Région Grand Est, seule des sept parties, un régime particulier : des appels de fonds recalculés sur les index réellement publiés, puis, après achèvement, un relevé définitif des dépenses comptabilisées suivi du remboursement du trop-perçu. L'avenant supprime ce régime, comme la convention l'y autorisait en cas de modification des chroniques d'indexation, et renvoie toutes les parties au droit commun des conditions générales. Les acomptes y suivent l'avancement des travaux, et le solde se règle selon une modalité que les parties choisissent en comité de suivi. Une seule des trois possibles repose sur le relevé des dépenses réellement comptabilisées.

Le montant repris partout ne désigne donc pas une dépense. Il désigne un besoin de financement, dont il existe deux états, 29 230 000 euros à la convention et 25 759 484 euros à l'avenant, l'exemplaire publié de ce dernier n'étant signé par aucune des sept parties. Le coût réel figure dans un document que le contrat nomme lui-même, dont la production dépend d'un choix qui n'a pas été rendu public. Rien de cela ne prouve qu'il y ait eu économie : le programme physique est reconduit à l'identique, la provision pour risques passe de 2 236 458 à 7 052 193 euros, et seul le relevé permettrait de trancher.

Sources : convention de financement du 6 janvier 2023, conditions particulières articles 6.1.2 et 7.1, annexe 2 et annexe 1 conditions générales article 8.2. Avenant n°1, article 2 et annexe 2, annexés à la délibération n°2026-04-4407 du 30 avril 2026 de la Communauté d'agglomération Épernay, Coteaux et Plaine de Champagne, publiée le 4 mai 2026. Index base 100 en 2010, valeurs de décembre, publications INSEE Informations rapides n° 65 du 15 mars 2022, n° 38 du 15 février 2023, n° 34 du 15 février 2024, n° 93 du 15 avril 2025 et n° 36 du 13 février 2026. L'INSEE a modifié la composition de l'index des travaux publics en janvier 2024, la nouvelle structure étant appliquée à la valeur de décembre 2023 sans révision des valeurs antérieures (Informations rapides n° 62 du 15 mars 2024), avis publié au Journal officiel du 16 avril 2024, NOR ECOO2410392V. Composition des index : avis précité pour le TP01, note méthodologique de l'INSEE sur les index divers de la construction en base 2010 pour l'ING.

J'avais consulté dans son intégralité la fiche opération de SNCF Réseau, datée d'août 2022, lors de sa première mise en ligne. Elle est ensuite devenue inaccessible, et seules ses deux premières pages avaient alors pu être conservées. Le document complet figure aujourd'hui en annexe 2 de la convention de financement du 6 janvier 2023, dans le fichier de douze pages qui réunit les annexes 2, 3 et 4, publié par la Région Grand Est en annexe de la délibération n° 22CP-1814 de sa Commission permanente du 21 octobre 2022. Il est consultable ci-dessous dans la section Documents source.

Je ne suis ni un cabinet d'audit ni une instance de contrôle. Le titre auquel je publie est exposé plus bas, dans l'encadré « À quel titre ce site est publié ». L'annexe 2 aujourd'hui en ma possession détaille le programme physique des travaux et le montant global de chaque phase, mais elle ne relie jamais l'un à l'autre : aucune ligne ne permet de connaître, par exemple, le coût du remplacement des 20 135 traverses pris isolément, distinct de celui du rail ou des ouvrages d'art. Sur la base des seuls éléments publics disponibles, je n'ai donc pas été en mesure d'établir une correspondance complète entre le programme de travaux décrit et le montant annoncé. Si des acteurs institutionnels ou techniques impliqués dans ce programme disposent d'éléments complémentaires et souhaitent les porter à ma connaissance, ils sont invités à se manifester via la page Contact.

Point de vigilance. Le programme physique de la phase 2 nomme quatre ouvrages d'art appelés à faire l'objet de travaux de réfection : l'aqueduc du km 27,631, le pont-rail (PRA) du km 123,123, le dalot du km 118,687 et l'aqueduc du km 115,805, sans qu'aucune nature d'intervention ne soit précisée pour aucun d'entre eux. Le dalot et le PRA correspondent, par mon recoupement cartographique (lecture de PK et repérage satellite, non confirmé par une source officielle), aux deux points où la ligne franchit le Grand Morin, respectivement près de Châtillon-sur-Morin et à l'entrée du Meix-Saint-Époing. Le tunnel de Vindey (ouvrage n° 51645.1, 540 mètres) ne figure pas dans cette liste. J'y ai photographié le 30 juin 2026 des fissures dans les piédroits, des blocs désolidarisés à joints ouverts et des traces d'infiltration calcaire, photographie plus bas, dans les observations de terrain de cette date. Un pont-rail métallique situé à proximité immédiate du tunnel (coordonnées approximatives 48.693829 / 3.707827) n'y figure pas non plus. Le 10 juillet 2026, j'ai demandé à SNCF Réseau les derniers rapports d'inspection périodique du tunnel et tout élément relatif à son absence du programme financé, ainsi que, pour le pont-rail métallique, s'il relève d'un programme de surveillance ou d'entretien distinct.

Le pont-rail métallique près du tunnel de Vindey, vue du tablier
Pont-rail métallique situé à proximité immédiate du tunnel de Vindey. Vue du tablier, plaques de recouvrement métalliques de part et d'autre de la voie. Cliché du 30 août 2026.
Sous-face du pont-rail métallique près du tunnel de Vindey, poutrelles rivetées
Sous-face de l'ouvrage. Poutrelles métalliques rivetées, traces de corrosion visibles. Cliché du 30 août 2026.

Voici, pour deux des quatre ouvrages nommés au programme, le pont-rail et le dalot, l'état que j'ai constaté le 26 juillet 2026.

Rambarde neuve du pont-rail du km 123,123
Le pont-rail du km 123,123 (PRA, L.002000), franchissement du Grand Morin. Une rambarde neuve, galvanisée, a remplacé la barrière d'origine. Ni la convention ni son avenant ne précisent la nature de l'intervention retenue pour cet ouvrage. Cliché du 26 juillet 2026.
Le dalot du km 118,687 vu de dessus
Le dalot du km 118,687 (L.002000), vu de dessus. Le programme de travaux 2024-2026 inscrit sa réfection sans préciser la nature de l'intervention. Le béton visible ici paraît récent, déjà envahi par la végétation. Cliché du 26 juillet 2026.

Sur une ligne dont la remise à niveau, travaux seuls et indexation exclue, est chiffrée à 262 944 euros du kilomètre par la convention et à 172 371 euros par l'avenant, je relève, à deux endroits distincts, des éléments de béton hors d'usage laissés en l'état. Le premier est un garde-corps démonté, le second une borne en béton couchée dans le ballast, sans inscription lisible. Un producteur ou détenteur de déchets, au sens de l'article L541-1-1 du Code de l'environnement, est tenu d'en assurer ou d'en faire assurer la gestion en application de l'article L541-2.

Éléments de garde-corps béton démontés au sol
Éléments de garde-corps en béton, démontés, laissés au sol entre le dalot du km 118,687 et le pont-rail du km 123,123 (L.002000). Cliché du 26 juillet 2026.
Borne béton couchée dans le ballast
Borne en béton couchée dans le ballast, à proximité du PN 115, secteur PN 114-tunnel de Vindey (L.002000). Face lisse, sans inscription lisible, à l'abandon apparent. Cliché du 30 juin 2026.

Ce secteur est boisé, isolé, peu fréquenté. Le passage d'un engin motorisé non autorisé, un quad par exemple, est de nature à tasser le ballast ou à le déplacer le long de la voie. Le tunnel de Vindey, construit pour deux voies et qui n'en porte plus qu'une, laisse un large espace libre à côté du rail. Le 30 juin 2026, je n'ai vu, aux deux entrées du tunnel, ni panneau, ni obstacle d'aucune sorte qui en barre l'accès. Je suggère qu'un dispositif empêchant l'entrée des engins motorisés soit envisagé au tunnel, comme en d'autres points sensibles de la ligne.

Le programme de travaux en détail

29,2 millions d'euros. Sept mois d'enquête, des questions toujours sans réponse.

Le programme de travaux 2024-2026 sur la ligne Oiry-Esternay a été financé à hauteur de 417 000 euros du kilomètre à la signature de la convention, ramenés à 367 993 euros par un avenant n°1, postérieur à l'attribution du marché de gestionnaire d'infrastructure conventionné et dont l'exemplaire publié n'est pas signé(1). Deux lignes voisines, financées le même jour par la même assemblée régionale, sous le même dispositif, visent dix ans de performance. Oiry-Esternay n'en vise que cinq. Aucun document consulté à ce jour ne l'explique.

Cette baisse du montant ne dit rien de l'avancement du chantier. Le programme prévoit le remplacement de 20 135 traverses sur la voie principale et de 985 traverses en béton, soit 21 120 traverses, ou environ 302 par kilomètre sur les 70 kilomètres de la ligne. Le travelage, c'est-à-dire le nombre de traverses posées par kilomètre, se situe habituellement entre 1 500 et 1 666 pour une voie de ce type, fourchette que l'évaluation documentée retient à défaut de données officielles communiquées : le programme renouvelle ainsi entre 18 % et 20 % du travelage habituel. Avec les quelque 19 000 traverses changées en 2016 et 2017, le renouvellement atteint 34 à 38 % du parc. Une photographie prise le 22 juin 2026 près du PN 9, entre Oiry et Avize, montre ce que donne cette densité sur le terrain : des traverses anciennes et récentes juxtaposées. Le 30 juin, près du PN 114, une autre traverse restait éclatée et couverte de mousse, et les piédroits du tunnel de Vindey présentaient des fissures verticales et des joints ouverts. L'échéance du programme, fixée à 2026 par l'avenant, n'est pas encore atteinte. Mais même en comptant celles de 2016 et 2017, près des deux tiers des traverses de la ligne restent nécessairement en place, ce que les deux points photographiés donnent à voir, au moins sur ces secteurs.

Traverse éclatée et couverte de mousse, secteur PK 125-126, L.002000, 30 juin 2026
Traverse éclatée, secteur PK 125-126, 30 juin 2026.
Traverses anciennes et récentes juxtaposées, PN 9 entre Oiry et Avize, 22 juin 2026
Traverses anciennes et récentes juxtaposées, PN 9 entre Oiry et Avize, 22 juin 2026.

J'ai recoupé les trois conventions masse par masse. Sur la tranche d'urgence, le taux de maîtrise d'oeuvre (les frais d'études qui accompagnent les travaux) est le même sur les trois lignes, à neuf millionièmes de point près : 9,890137 %, 9,890128 %, 9,890130 %. Trois montants de travaux différents, un rapport identique. Cela ressemble moins à trois expertises techniques indépendantes qu'à l'application d'une même règle de calcul, mais aucun document que j'ai consulté ne dit laquelle. Le rapport d'activité 2022 de l'AFIT France, l'organisme qui finance 45 % du programme, cite noir sur blanc la ligne Oiry-Esternay, pour 13 153 milliers d'euros, montant qui coïncide au millier d'euros près avec la part de l'État fixée dans la délibération régionale. Le 6 juillet 2026, la secrétaire générale de cet organisme m'a pourtant répondu que l'Agence ne détient pas les conventions ou autres documents que je sollicitais sur cette opération précise.

Rien n'est ici affirmé au-delà de ce que les faits eux-mêmes établissent. Chaque chiffre de l'évaluation ci-dessous est sourcé, vérifié contre les documents primaires, daté. Ce qu'elle établit, c'est qu'à ce jour, aucun des acteurs que j'ai sollicités, financeurs compris, ne m'a communiqué cette décomposition.

Lire l'évaluation documentée (PDF)

Zéro sur douze. Ce que SNCF Réseau devait renseigner dans la base du Cerema, et qu'il n'a renseigné pour aucun des douze dossiers de la ligne.

Le Cerema publie sur data.gouv.fr une base nationale des installations terminales embranchées, ITE 3000, qui recense les cinq chargeurs de la ligne Oiry-Esternay sous douze fiches. Le jeu de données précise lui-même que huit champs, dont la circulation récente de l'embranchement, sont à la charge de SNCF Réseau, en vue d'un rapprochement avec sa propre base. Pour les douze fiches de la ligne, ce champ reste vide. Au niveau national, à peine plus d'une fiche sur dix le renseigne, 309 sur 2 837. Ce que cette base dit, ou ne dit pas, des cinq chargeurs de la ligne fait l'objet d'une page dédiée.

Lire l'état des lieux des fiches ITE 3000 de la ligne

Au moment de l'engagement du programme, la ligne, une voie unique non électrifiée de 70 kilomètres ouverte à 40 km/h et apte à la charge D, est soumise à des contraintes d'exploitation saisonnières en cas de fortes chaleurs. Son état fait par ailleurs apparaître, à la date de la convention, un risque de ralentissement et d'interdiction de circulation à compter de 2023. SNCF Réseau identifie la nécessité d'intervenir pour maintenir l'aptitude à la charge D (22,5 t/essieu), écarter ce risque et permettre le transport de matières dangereuses sur la section concernée. La convention précise elle-même que la restriction d'exploitation par fortes chaleurs n'est pas supprimée par ces travaux : elle est expressément maintenue pour la durée du contrat de GIC. La convention de gestionnaire d'infrastructure conventionné (GIC) est conclue pour une durée de cinq ans.

L'annexe 2 de la convention de financement, dans la version annexée à la délibération n° 22CP-1814 de la Commission Permanente du Conseil régional Grand Est du 21 octobre 2022, détaille le programme physique retenu par SNCF Réseau au stade des études exploratoires. Il se déroule en deux phases.

Phase 1 : travaux localisés d'urgence (TLU)

L'annexe 2 ne lui associe aucune liste chiffrée propre. Elle la décrit en une phrase : traitement curatif des défaillances constatées, principalement remplacement de traverses, réfection de passages à niveau et remplacement de rails. Son coût prévisionnel s'élève à 1 789 340 euros HT aux conditions économiques d'octobre 2021, dont 1 628 299 euros de travaux et 161 041 euros de maîtrise d'oeuvre.

Phase 2 : travaux de remise à niveau de certains constituants

Son coût prévisionnel s'élève à 21 667 797 euros HT aux conditions économiques d'octobre 2021, dont 16 777 811 euros de travaux, 1 991 025 euros de maîtrise d'oeuvre, 662 503 euros de maîtrise d'ouvrage et 2 236 458 euros de provision pour risques.

L'annexe 2 relie ainsi chaque phase à un coût global décomposé entre travaux, maîtrise d'oeuvre, maîtrise d'ouvrage et provision pour risques. Elle ne relie en revanche jamais ce montant aux postes physiques qui le composent : aucune ligne ne permet de connaître, par exemple, le coût du remplacement des 20 135 traverses pris isolément, distinct de celui du rail ou des ouvrages d'art. C'est cette décomposition poste par poste qui reste absente des documents publics à ce jour.

Documents source

8demandes déposées
8refus
0document obtenu

Huit demandes de communication, huit refus

Le financement et la gestion de la remise à niveau de la ligne Oiry-Esternay associent plusieurs niveaux d'administration : l'État, par l'intermédiaire de l'Agence de financement des infrastructures de transport de France et de la DREAL Grand Est, cette dernière désignée par la convention comme destinataire des notifications et domiciliation de la facturation ; le gestionnaire d'infrastructure national, SNCF Réseau ; les collectivités cofinanceuses, la Région Grand Est et le Département de la Marne. La convention attribue à chacune un rôle distinct dans le financement et le suivi de l'opération, ce qui m'a conduit à m'adresser séparément à chacune d'elles.

À chacune de ces administrations j'ai adressé une demande de communication de documents administratifs. Aucune n'a fait droit à ma demande dans le délai d'un mois que lui impartit le code des relations entre le public et l'administration. Quand l'administration se tait pendant ce délai, ce silence n'est pas un simple défaut de réponse : les articles R311-12 et R311-13 de ce code lui donnent la valeur d'une décision de refus. Une saisine de la Commission d'accès aux documents administratifs a été déposée pour chacune de ces demandes. La Commission les a toutes enregistrées à leur date de dépôt, sous les références indiquées ci-dessous, mais sept de ces enregistrements ne m'ont été notifiés qu'entre le 8 octobre et le 3 novembre 2026.

Les documents reproduits sur cette page n'ont été obtenus d'aucune de ces administrations. Ils ont été trouvés par recherche personnelle sur les portails publics de délibérations. Aucune pièce n'a été communiquée en réponse à une demande.

Pourquoi un tribunal, et pourquoi maintenant ? Saisir la Commission est un passage obligé : nul ne peut porter une demande de documents devant le juge sans l'avoir d'abord soumise à la CADA. Une fois la saisine enregistrée, l'administration dispose encore de deux mois pour se raviser. Passé ce délai, l'article R343‑5 du code donne à son silence la valeur d'une confirmation du refus, et la voie du juge administratif s'ouvre. Les huit délais sont aujourd'hui écoulés.

Je me suis fracturé plusieurs neurones, mes synapses sont en berne. Mais voilà : depuis la loi du 17 juillet 1978, voilà quarante-huit ans que l'administration est tenue de communiquer ses documents à qui les demande, et aucune de celles que j'ai sollicitées n'a fait droit à mes demandes. J'ai donc déposé devant le tribunal administratif de Strasbourg une requête, quarante-deux pages tout de même, enregistrée le 6 novembre 2026 sous le numéro 2610072. J'aurais préféré obtenir ces documents par la voie ordinaire, celle que la transparence administrative est censée tracer. Il n'en a rien été. Je suis obstiné. Pugnace aussi.

La convention de financement relative à la remise à niveau de la ligne Oiry-Esternay, conclue entre l'État, la Région Grand Est, le Département de la Marne, les intercommunalités concernées et SNCF Réseau, détaille le programme physique et financier du programme 2024-2026.

Mention relative à la republication de ces documents

Ces documents sont un extrait de la convention de financement relative à la remise à niveau de la ligne Oiry-Esternay (conditions particulières et annexes 2, 3 et 4), dans la version annexée à la délibération n° 22CP-1814 de la Commission Permanente du Conseil régional Grand Est, séance du 21 octobre 2022, publiée par la Région sur son portail des délibérations. Les conditions particulières portent la mention « Version 2 du 26/08/2022 », et leurs pages de signature ne sont ni datées ni signées. Je les reproduis ici sans altération, conformément à l'article L322-1 du code des relations entre le public et l'administration, en mentionnant leurs sources et la date de leur dernière mise à jour. Toute personne estimant que cette republication porterait atteinte à un droit qui lui est propre est invitée à se manifester via la page Contact.

Un avenant n°1 à cette convention a été approuvé par la délibération n° 2026-04-4407 du conseil communautaire de la Communauté d'agglomération Épernay, Coteaux et Plaine de Champagne, séance du 30 avril 2026, reçue au contrôle de légalité le 4 mai 2026 et rendue exécutoire le même jour. Il révise le besoin de financement de 29 230 000 à 25 759 484 euros, soit 367 993 euros du kilomètre, tout en reconduisant à l'identique le programme physique des travaux. À la date de publication de cette page, aucune des sept parties signataires ne l'a signé.

Mention relative à la republication de ces documents

Ces documents sont la délibération n° 2026-04-4407 du conseil communautaire de la Communauté d'agglomération Épernay, Coteaux et Plaine de Champagne, séance du 30 avril 2026, ainsi que l'avenant n°1 à la convention de financement qui lui est annexé (conditions particulières et annexe 2). Reçus au contrôle de légalité et rendus exécutoires le 4 mai 2026, ils constituent une information publique au sens de l'article L321-1 du code des relations entre le public et l'administration. Je les reproduis ici sans altération, en application de l'article L322-1 du même code, en mentionnant leurs sources et la date de leur dernière mise à jour. Toute personne estimant que cette republication porterait atteinte à un droit qui lui est propre est invitée à se manifester via la page Contact.

La Région Grand Est a par ailleurs engagé, par délibération n° 22CP-668 du 8 avril 2022, une mission de contre-expertise technique et financière portant sur cinq lignes capillaires fret nécessitant un programme de travaux d'urgence, pour un montant de 258 000 euros TTC. Une délibération postérieure de la Région (n° 22SP-1900 du 20 octobre 2022, relative au dispositif CAPFRET) nomme les cinq lignes concernées par cette contre-expertise : Oiry-Esternay, Coolus-Luyères, Troyes-Polisot, Neufchâteau-Gironcourt et Pont-Saint-Vincent-Rosières-aux-Salines. J'en ai demandé communication des conclusions à la Région Grand Est, Président Franck Leroy, le 4 juillet 2026. Ces conclusions, propres à Oiry-Esternay, ne figurent dans aucun document public que j'ai consulté.

Ce document est un acte de la Région Grand Est : la délibération n° 22CP-668 de la Commission Permanente, séance du 8 avril 2022. Diffusé par la Région elle-même, il constitue une information publique au sens de l'article L321-1 du code des relations entre le public et l'administration. Je le reproduis ici sans altération, en application de l'article L322-1 du même code, en mentionnant sa source et la date de sa dernière mise à jour. Toute personne estimant que cette republication porterait atteinte à un droit qui lui est propre est invitée à se manifester via la page Contact.

Plusieurs sections de la voie ont fait l'objet d'un remplacement de traverses. Les traverses assurent le maintien de l'écartement des rails et la stabilité de la voie. Leur renouvellement permet de préserver la géométrie de la voie et d'assurer la sécurité des circulations.

Remplacement de traverses sur la ligne Oiry-Esternay
Remplacement de traverses sur la ligne Oiry-Esternay.

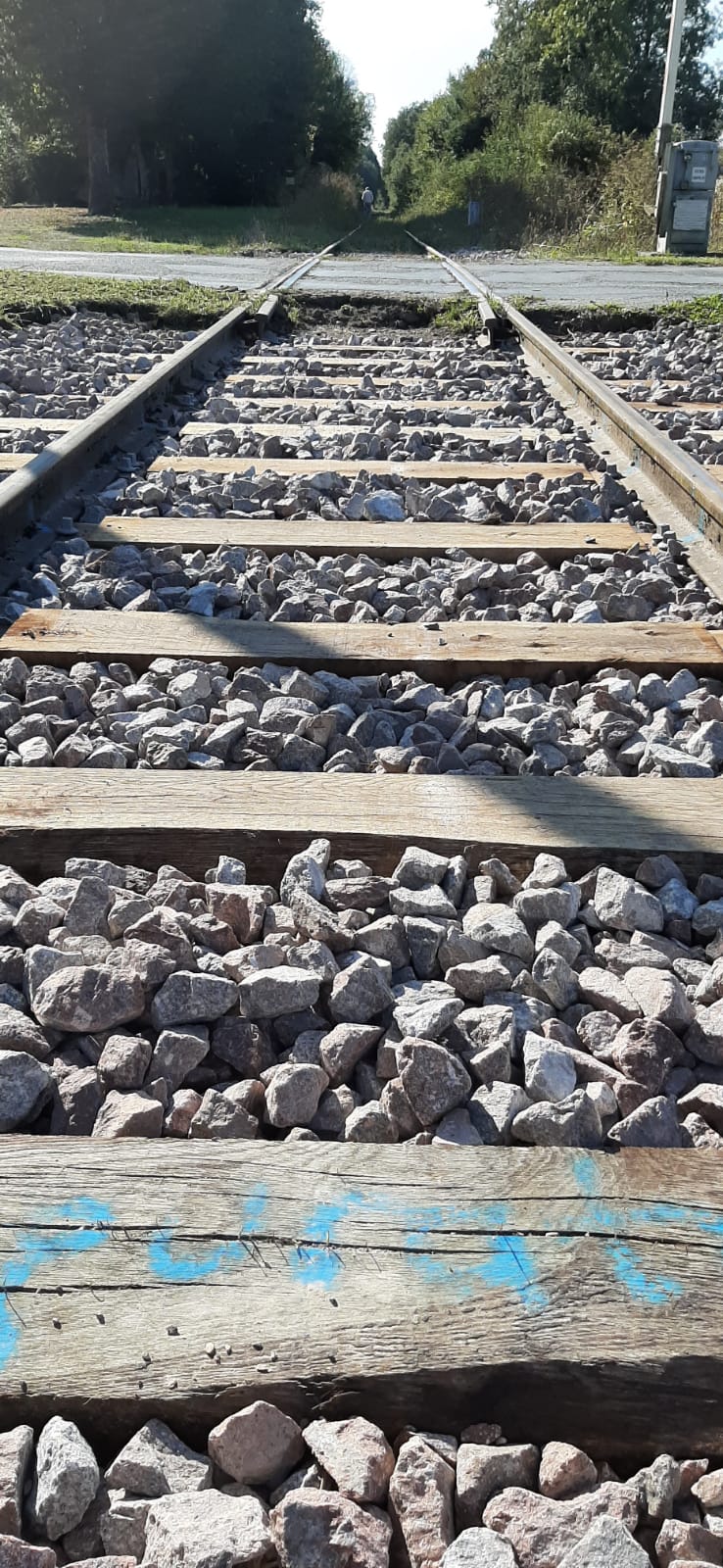

Réfection du passage à niveau du Meix-Saint-Époing

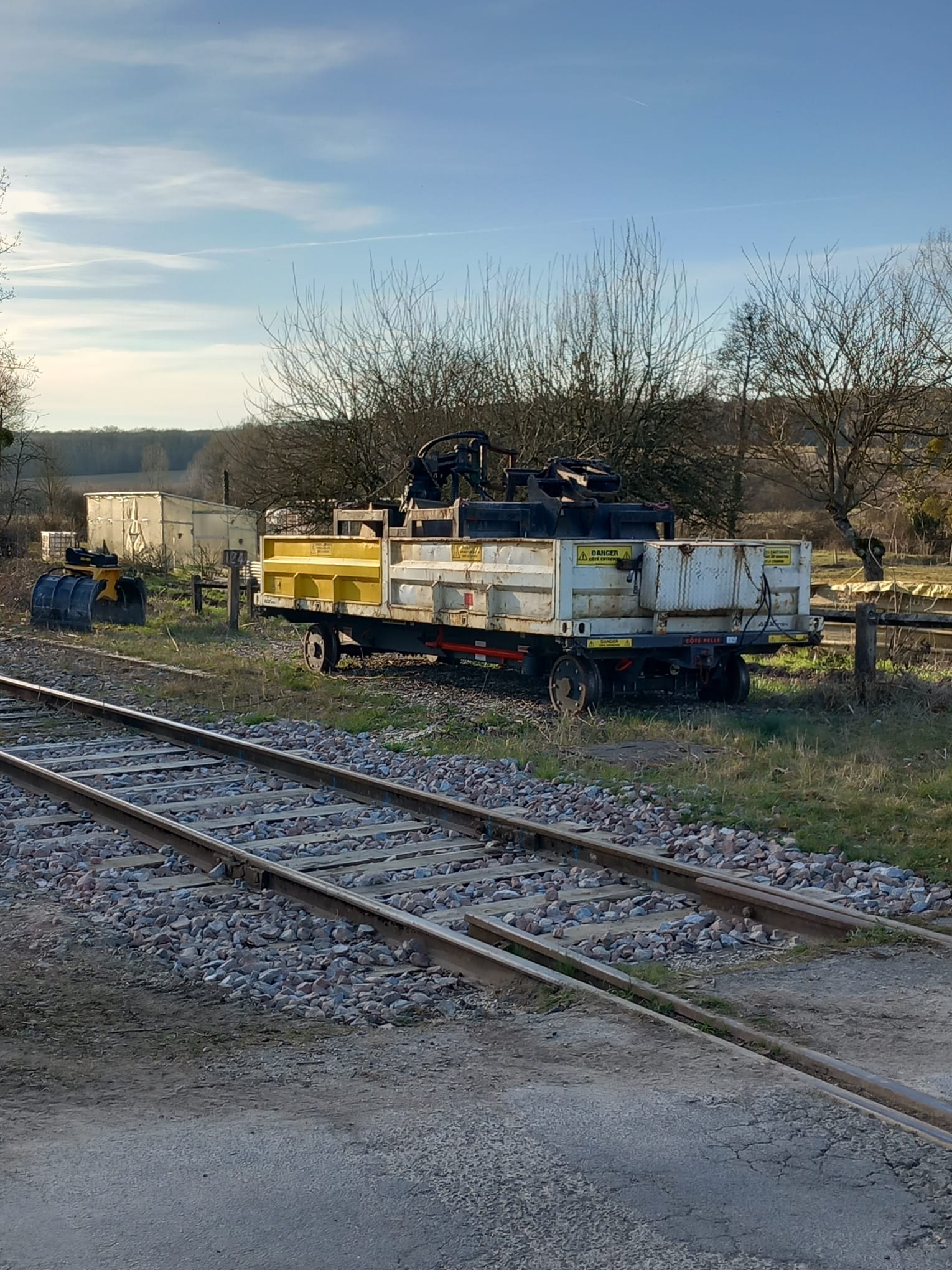

Travaux au passage à niveau du Meix-Saint-Époing
Chantier TSO au passage à niveau du Meix-Saint-Époing
Intervention sur les installations du passage à niveau

Trois vues du chantier au passage à niveau du Meix-Saint-Époing. En haut à gauche, les travaux engagés en mars 2026. En haut à droite, le wagon-porteur TSO et son bras manipulateur levé, voie consolidée à l'approche du passage à niveau, hiver 2025. En bas, l'intervention sur les installations du passage à niveau.

Réfection du passage à niveau n°118 à Vindey

Les opérations observées comprennent la réfection du platelage du passage à niveau, la reprise des dispositifs de franchissement routier ainsi que des travaux de drainage et d'aménagement hydraulique.

Réfection du platelage du passage à niveau n°118
Réfection du platelage du passage à niveau n°118, Vindey.

Mise en conformité des dispositifs d'appel

Les travaux ont également porté sur les équipements destinés aux usagers des passages à niveau. Les moyens d'appel d'urgence permettent de contacter rapidement les services ferroviaires en cas d'incident sur la voie.

Dispositifs d'appel pour les usagers des passages à niveau
Mise en conformité des dispositifs d'appel pour les usagers.

Débroussaillage et entretien de l'emprise

Opérations de débroussaillage le long de l'emprise ferroviaire
Opérations de débroussaillage le long de l'emprise ferroviaire.

Base travaux de Fère-Champenoise

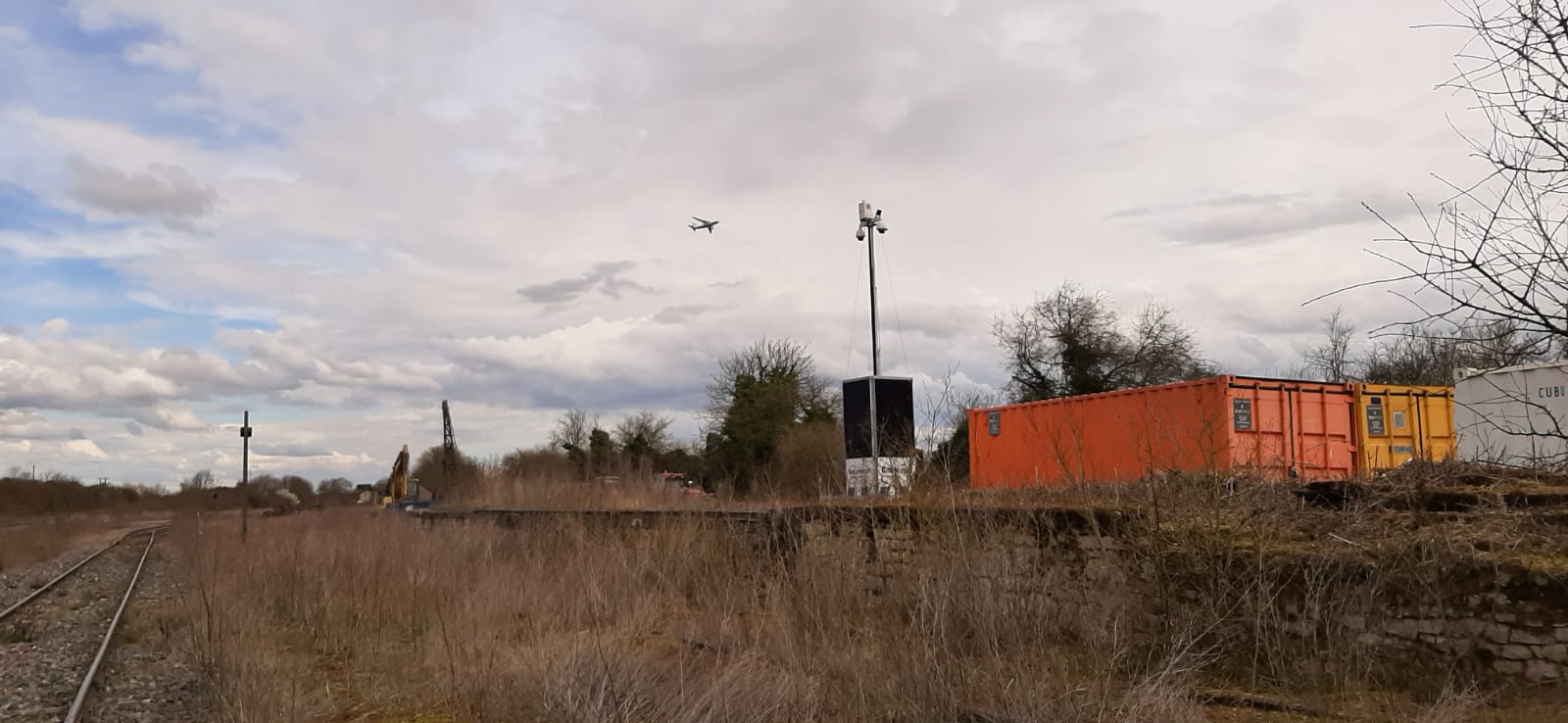

Portail d'accès à la base travaux de Fère-Champenoise
Portail d'accès sécurisé de la base travaux, entreprises TSO et Offroy, mars 2025.

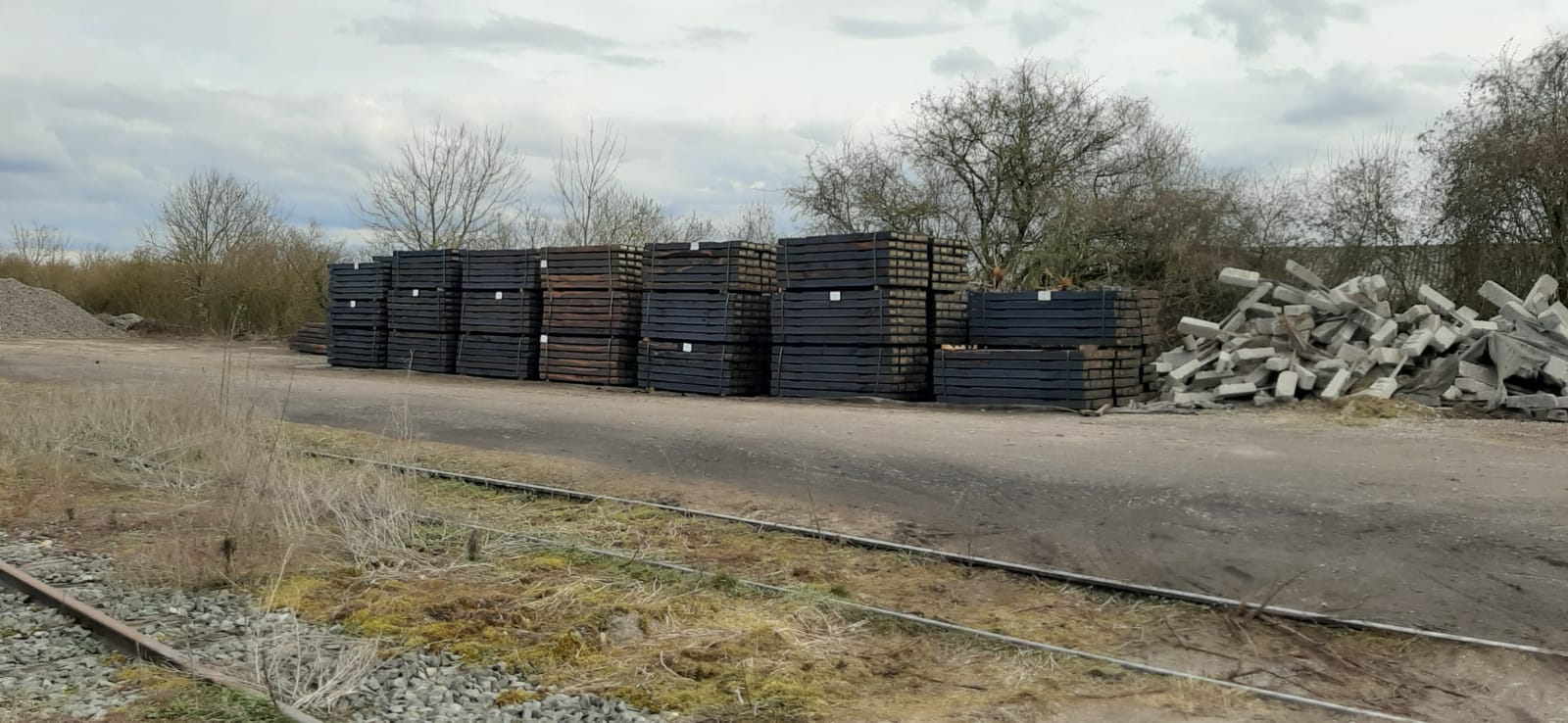

Stocks de traverses neuves et usées à Fère-Champenoise
Traverses neuves en attente de pose et traverses bois usées évacuées, base de Fère-Champenoise, mars 2025.
Vue de la base travaux depuis la voie, pelle et grue à câble
Vue depuis la voie : pelle hydraulique, grue à câble et bennes de stockage, base travaux de Fère-Champenoise, mars 2025.

Les voies dans le secteur de Sézanne

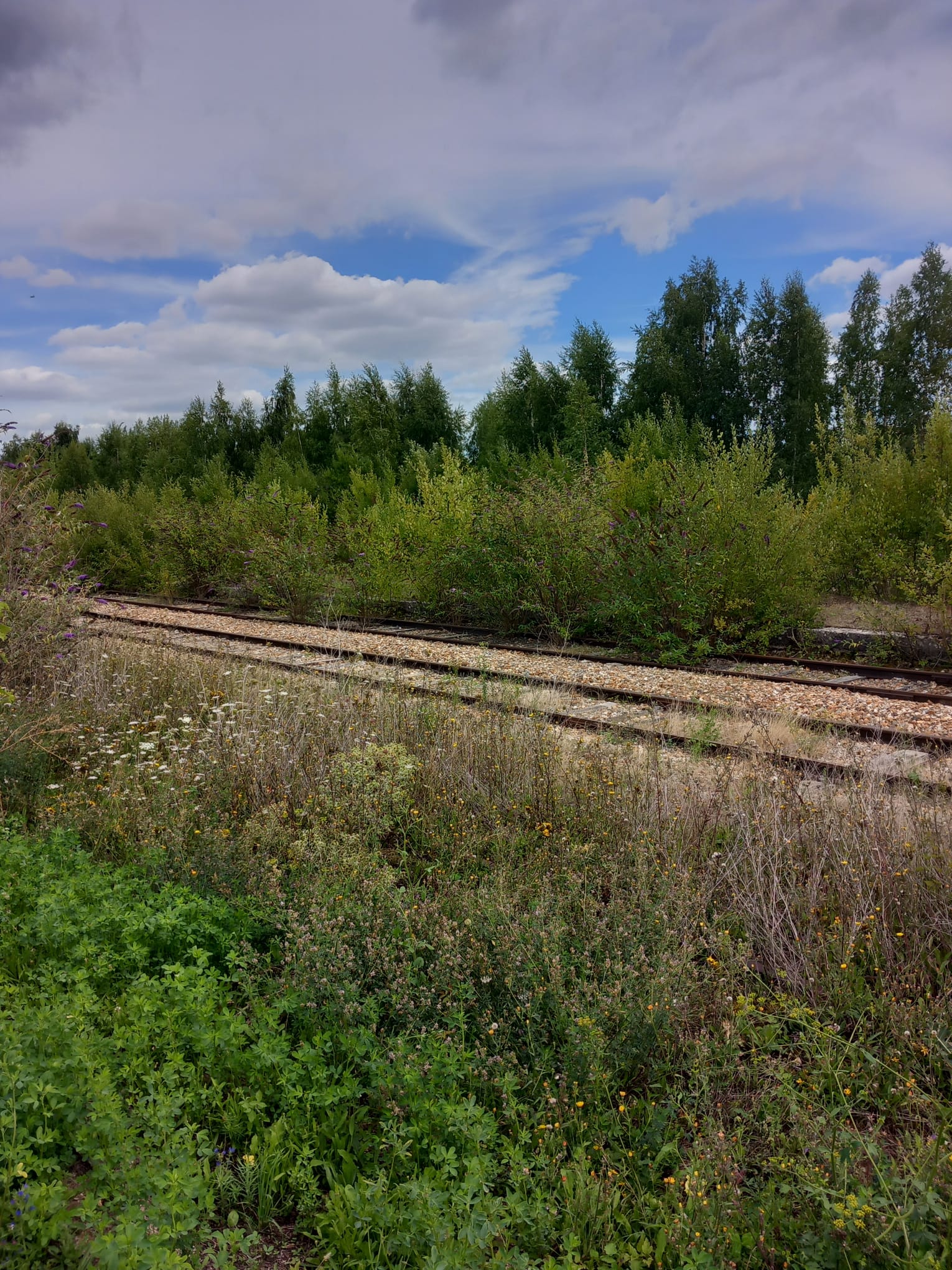

Voie principale et évitement en gare de Sézanne
La voie principale et son évitement, en gare de Sézanne, état en 2025.

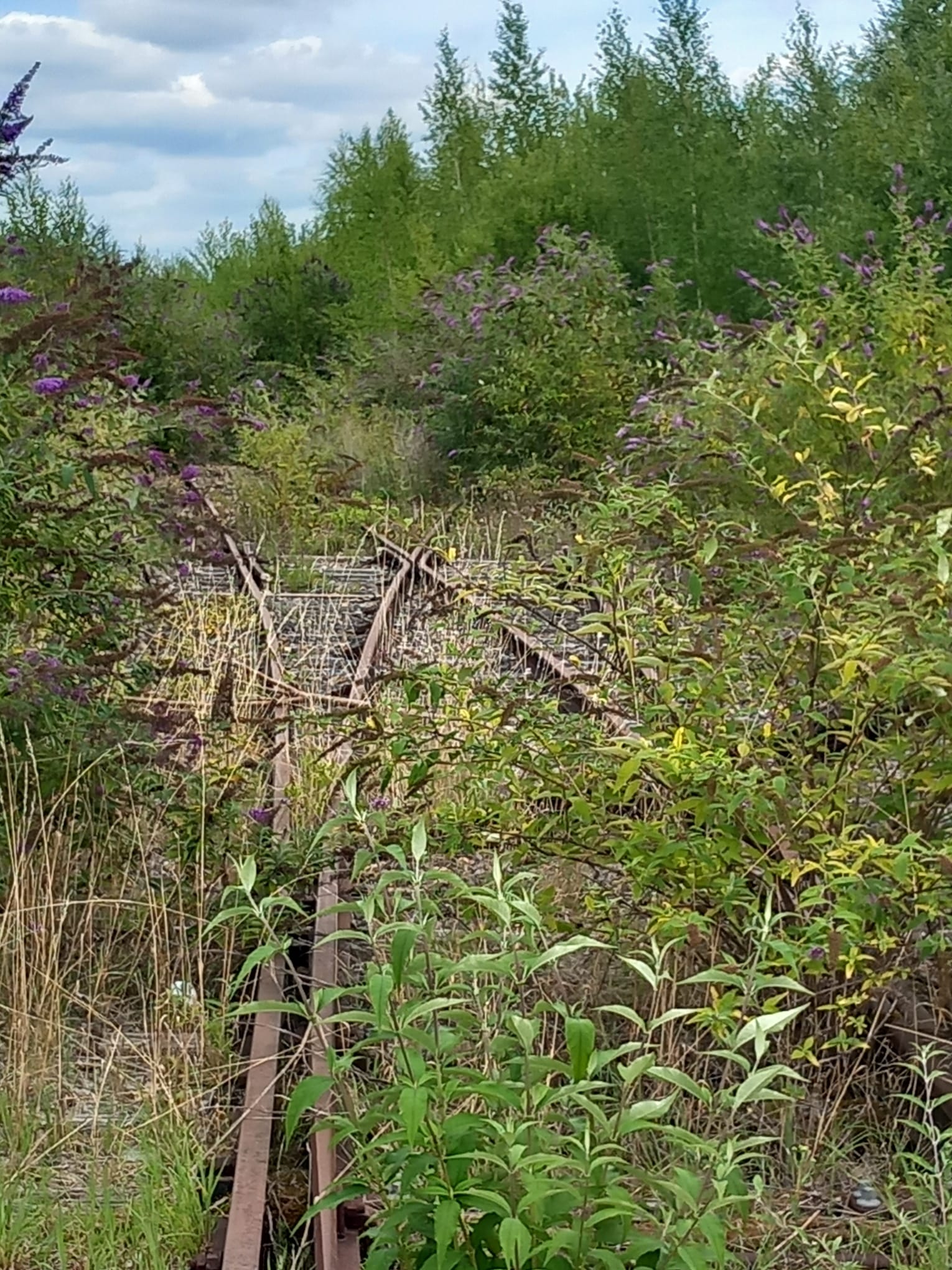

Voies de débord en gare de Sézanne
Voies de débord en gare de Sézanne, aujourd'hui inutilisées.

Engins et matériels de chantier, phase 2 (2026)

Les observations réalisées en mars 2026 en gare de Sézanne permettent de documenter les engins bimodaux route-rail utilisés lors de la phase 2 des travaux. Ce type de matériel, capable de circuler à la fois sur la route et sur la voie ferrée, est caractéristique des chantiers de maintenance des lignes capillaires fret.

Pelle CAT bimodale Neoloc en gare de Sézanne
Pelle hydraulique CAT bimodale route-rail, entreprise Neoloc. En arrière-plan, la Maison de Santé de Sézanne, implantée sur l'ancienne emprise ferroviaire.
Vue d'ensemble du parc d'engins de chantier à Sézanne
Vue d'ensemble du parc d'engins : Atlas 1404MZ bimodale, tête de bourreuse de voie et grappin, base travaux en milieu urbain, 2026.
Pelle rail-route Cat M323F de l'entreprise Offroy à Sézanne
Pelle rail-route Cat M323F de l'entreprise Offroy, avec grappin de manutention, bogies ferroviaires repliés, 2026.
Poseur de clips d'attaches élastiques
Pelle Offroy équipée d'un poseur de clips d'attaches élastiques, outil de fixation des rails sur les traverses, 2026.
Atlas 1404MZ bimodal avec tête de bourrage et grappin
Atlas 1404MZ bimodal équipé d'une tête de bourrage et d'un grappin à traverses, 2026.
Pelle CAT Neoloc en opération de chargement sur wagon
Pelle CAT Neoloc en opération de chargement sur wagon plat, bogies déployés sur la voie, 2026.
Pelle rail-route Cat M323F de l'entreprise Offroy avec grappin à traverses
Pelle rail-route Cat M323F de l'entreprise Offroy, équipée d'un grappin à traverses, bogies ferroviaires déployés, 2026.

Réfection du passage à niveau route de Troyes, juin 2026

Le passage à niveau route de Troyes, à Sézanne, a rouvert le 9 juin 2026, un jour avant la date prévue. SNCF Réseau Grand Est avait annoncé une fermeture du 6 au 10 juin pour réfection du platelage ; les équipes ont terminé avec une journée d'avance.

J'ai documenté plusieurs passages à niveau sur les deux lignes du réseau local, à partir des diagnostics de sécurité établis en 2021 et 2022 par les gestionnaires de la route et de la voie, que le Cerema rend publics. Ces fiches prescrivaient, pour plusieurs d'entre eux, de refaire le platelage sous cinq ans au plus. Celui de la route de Troyes était du nombre : platelage vétuste, traverses vétustes, trous, relevés lors du diagnostic du 16 décembre 2021. La fiche y comptait 7 671 véhicules par jour, chiffre d'un comptage de janvier 2017 ; sa mise à jour de 2026 en donne 5 505 pour 2025. La réfection de juin 2026 intervient dans le cadre du programme de travaux 2024-2026 sur la ligne Oiry-Esternay (L.002000 et L.010000), doté à l'origine de 29,2 millions d'euros, montant ramené à 25,8 millions par l'avenant n°1, dont l'exemplaire publié n'est pas signé. Les fiches de diagnostic sont consultables sur diagnostic-pn.cerema.fr.

Le chantier a mobilisé une bourreuse Framafer 108-2X, de l'entreprise TSO, et une pelle bimodale route-rail CAT Neoloc. À ma connaissance, aucune intervention de ce type, avec une bourreuse engagée sur la voie en secteur urbain, n'avait été conduite sur cette ligne depuis des décennies. Le contrat de gestion est prévu pour cinq ans à compter de sa signature, dont la date ne figure dans aucun document que j'ai consulté. Les deux lignes voisines financées par le même dispositif, Coolus-Luyères et Troyes-Polisot, visent dix ans.

Ballast neuf posé au passage à niveau route de Troyes, Sézanne, 6 juin 2026
Sézanne, 6 juin 2026. En arrière-plan, les bâtiments de la zone industrielle, dont l'ancienne usine Lafarge, aujourd'hui Calderys, débranchée du réseau ferroviaire.
Pelle CAT Neoloc bimodale sur la voie, PN 119, Sézanne, 6 juin 2026
Pelle hydraulique bimodale route-rail CAT Neoloc engagée sur la voie en direction d'Esternay, 6 juin 2026. En arrière-plan, l'ancien bâtiment voyageurs de la gare de Sézanne, à l'abandon.
Bourreuse Framafer 108-2X au passage à niveau route de Troyes, 7 juin 2026
Bourreuse Framafer 108-2X, entreprise TSO, au passage à niveau route de Troyes, Sézanne, 7 juin 2026.
Platelage caillebotis galvanisé neuf posé, PN 119, Sézanne, 9 juin 2026
Platelage caillebotis galvanisé neuf posé sur la voie active L.002000. À gauche, la voie neutralisée L.010000 côté Anglure, sans enrobé. 9 juin 2026.

Ce que les photos montrent aussi, côté Anglure une fois la voie active franchie, ce sont des rails qui ne sont pas asphaltés. La section Sézanne-Anglure (L.010000) est toujours inscrite au Réseau ferré national, à l'état neutralisé. Elle n'a pas reçu d'enrobé ici, contrairement au passage à niveau n°69, sur la RD951 au lieu-dit Retortat, sur cette même section neutralisée.

Au premier plan, voie neutralisée vers Anglure ; au second plan, nouveau platelage vers Esternay, 9 juin 2026
Au premier plan, la voie en direction d'Anglure (L.010000, section neutralisée) sans platelage neuf. Au second plan, le nouveau platelage caillebotis galvanisé posé sur la voie active en direction d'Esternay (L.002000). Passage à niveau route de Troyes, Sézanne, 9 juin 2026.

C'est pourtant la dernière branche subsistante d'un réseau qui rayonnait autrefois depuis Esternay vers La Ferté-Gaucher, Provins, Montmirail et Romilly par Villenauxe, depuis Sézanne vers Romilly par Anglure, et depuis Fère-Champenoise vers Vitry-le-François. Tout le reste a disparu. Elle seule tient encore, par les rails. À son terminus, à Anglure, Novagrain et Soufflet Agriculture occupent des installations d'où partaient encore, en 1996, 18 256 tonnes par le rail. L'infrastructure existe, les opérateurs sont là. Un audit sérieux du potentiel fret de cette section permettrait d'objectiver ce que, dans les documents publics que j'ai consultés, personne n'a chiffré. Chaque tonne supplémentaire renforce la justification économique de l'ensemble de la ligne, en cours de remise à niveau pour un financement de 417 571 euros du kilomètre dans la convention, 367 993 dans l'avenant n°1(1). Je crois qu'il en coûtera moins de la remettre en état que de la laisser glisser vers le déclassement et de l'oublier.

L'argent public remet les rails en état. La question de ce qu'on y fera circuler demain n'a toujours pas trouvé preneur.

Observations de terrain, 30 juin 2026

Entre le PN 114 et le tunnel de Vindey, secteur PK 125-126 de la L.002000, le matériel de renouvellement de voie du programme 2024-2026 est stocké en bordure de voie depuis mars 2026. La pose reste inachevée.

Traverses neuves en attente de pose, secteur PK 126, L.002000
Les traverses neuves sont alignées sur plusieurs centaines de mètres le long de la voie existante. La pose n'a pas eu lieu.
Attache de rail hors d'usage sur traverse éclatée, L.002000
Attache de rail hors d'usage sur traverse éclatée. L'état de la voie existante illustre la nécessité du programme de renouvellement.
Borne kilométrique PK 126, L.002000
Borne kilométrique PK 126, L.002000. Le ballast de renouvellement est stocké à proximité immédiate. L'entrée du tunnel de Vindey (ouvrage n° 51645.1) se situe à 940 mètres au-delà.
Traverses neuves stockées à pied d'oeuvre, L.002000
Traverses neuves stockées à pied d'oeuvre depuis mars 2026. La pose reste en attente.

Au 30 juin 2026, le renouvellement de voie reste inachevé dans ce secteur. La végétation reprend ses droits sur l'emprise. Les parois verticales (piédroits) du tunnel de Vindey (ouvrage n° 51645.1) présentent des fissures et des traces d'infiltration.

Fissures dans les piédroits du tunnel de Vindey, 30 juin 2026
Piédroits du tunnel de Vindey (ouvrage n° 51645.1, L.002000) : fissures verticales, blocs décollés avec joints ouverts, efflorescences calcaires témoignant d'infiltrations chroniques. 30 juin 2026.
Traverse éclatée couverte de mousse, secteur PK 125-126, L.002000
Traverse éclatée entre les rails : bois désintégré, couvert de mousse. État de la voie avant renouvellement, secteur PK 125-126.
Signal de sifflet envahi par la végétation, L.002000
Signal de sifflet en lisière de forêt. La végétation envahit le talus et l'emprise ferroviaire.
Vue d'axe vers le tunnel de Vindey, traverses neuves en attente, 30 juin 2026
Vue d'axe vers le tunnel de Vindey depuis le secteur PK 125. À gauche, les traverses neuves stockées depuis mars 2026. En voie, les traverses dégradées à remplacer. La pose n'a pas eu lieu au 30 juin.

Pour l'analyse des conditions dans lesquelles ces investissements ont été décidés et de leurs enjeux pour l'avenir de la ligne, voir ma tribune.

Ce dossier ne date pas d'hier. Un courrier personnel adressé fin décembre 2014 au Conseil général de la Marne, à SNCF Réseau et à la Région Champagne-Ardenne avait reçu trois réponses dès janvier 2015, citées en sources ci-dessous.

À quel titre ce site est publié

Ce site est rédigé et publié par Philippe Planson, personne physique, auteur et responsable de la publication. L'Observatoire ferroviaire du Sézannais n'est pas une association déclarée, pas davantage un cabinet d'audit ou une instance de contrôle. Il ne dispose d'aucun pouvoir d'investigation et n'en revendique aucun. Il documente, il publie, il pose des questions.

Aucun titre ni mandat n'est requis pour cela. L'article 5 de la Déclaration des droits de l'homme et du citoyen de 1789 dispose que la loi n'a le droit de défendre que les actions nuisibles à la société, que tout ce qui n'est pas défendu par elle ne peut être empêché, que nul ne peut être contraint à faire ce qu'elle n'ordonne pas. Écrire, demander, publier ne relèvent d'aucune autorisation préalable. L'article 11 du même texte garantit la libre communication des pensées et des opinions. L'article 14 reconnaît à tous les citoyens le droit de suivre l'emploi de la contribution publique, par eux-mêmes ou par leurs représentants. Ces trois articles appartiennent au bloc de constitutionnalité.

S'agissant des administrations, le droit va plus loin qu'une simple liberté. L'article L311-1 du code des relations entre le public et l'administration les oblige à publier en ligne ou à communiquer les documents administratifs qu'elles détiennent aux personnes qui en font la demande. Ce texte ne subordonne le droit d'accès ni à une qualité particulière, ni à la justification d'un motif. Celui qui demande n'a pas à dire pourquoi il demande. Cette obligation ne pèse que sur les administrations, elle ne s'étend pas aux entreprises privées titulaires de marchés, auxquelles les questions posées ici relèvent de la seule liberté rappelée plus haut.

Les questions posées ici le sont à ce seul titre, celui d'un citoyen qui finance, comme tout contribuable, un programme de travaux payé sur fonds publics. Les réponses obtenues sont publiées telles qu'elles ont été reçues. Les silences aussi.
